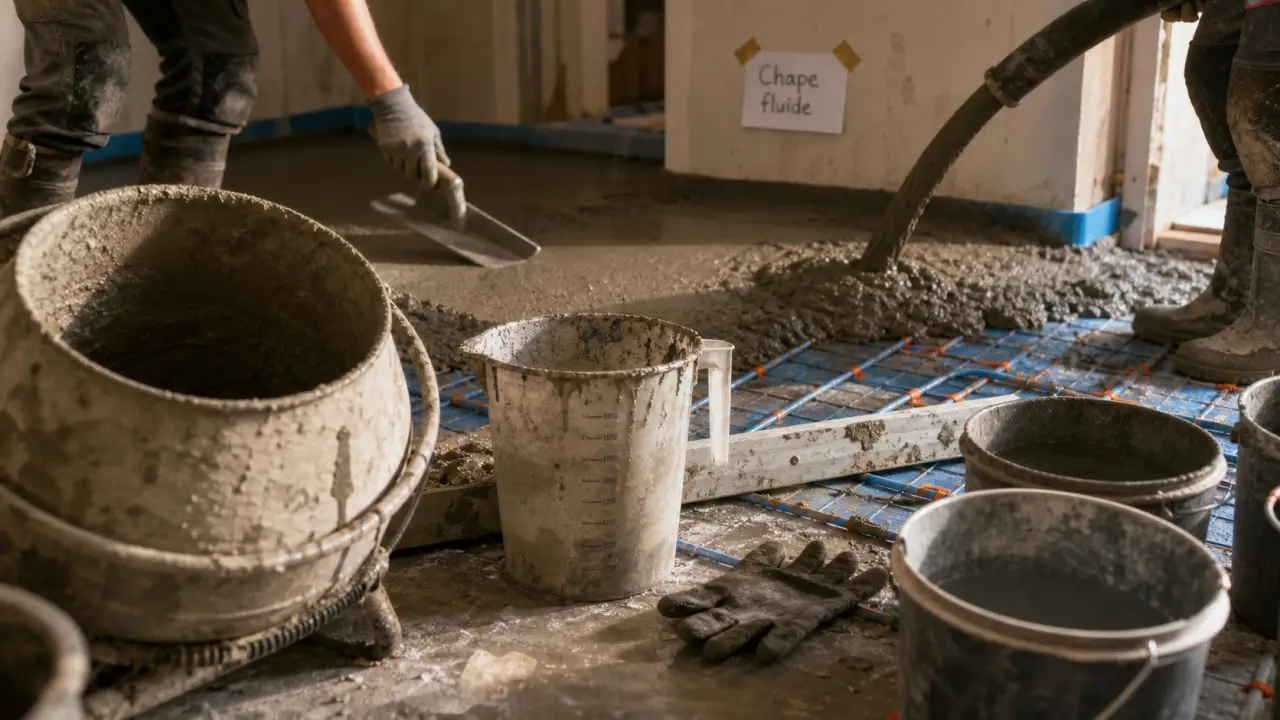

Faire une chape liquide à la bétonnière : dosage, 3 à 5 minutes de malaxage et fissures à éviter
Cette méthode convient surtout si vous voulez maîtriser le budget sans commander de toupie, par exemple pour une pièce, une extension ou une reprise de sol. Sur une grande surface, sur un plancher chauffant complexe ou si la planéité attendue est très exigeante, l’intervention d’un professionnel reste souvent plus sûre.
Avant de commencer : vérifier que le chantier se prête à la bétonnière
Une chape liquide réalisée à la bétonnière demande plus de manutention qu’une livraison prête à couler. Le point critique ne se limite pas au mélange, il faut aussi tenir la continuité du coulage : chaque gâchée doit rejoindre la précédente avant qu’elle ne commence à tirer. À deux personnes minimum, le travail devient plus réaliste, avec une personne au malaxage et une autre au transport, à la répartition et au réglage.
Calcul du volume de chape liquide
Note pédagogique :
- Conversion : Le calcul utilise l’épaisseur en mètres (cm ÷ 100).
- Principe : Ce widget calcule uniquement le volume géométrique nécessaire. Il ne prend pas en compte le dosage des matériaux, le coût des composants ou le nombre de sacs.
Surface, épaisseur et volume à prévoir
Le calcul du volume évite les mauvaises surprises. Multipliez la surface par l’épaisseur, puis ajoutez une marge. Pour 25 m² sur 6 cm, il faut environ 1,5 m³ de mortier. Ajoutez ensuite 10% de marge pour les pertes, les irrégularités du support et les ajustements. Cette réserve est plus confortable que de devoir refaire un petit mélange en urgence avec une fluidité différente.
En pratique, une bétonnière de 150 litres ne produit pas 150 litres utiles de chape à chaque gâchée. Il faut garder de la place pour obtenir un malaxage correct. Les modèles autour de 400 litres accélèrent nettement le rythme, mais ils demandent aussi plus de bras, plus de stockage de matériaux et une zone de travail bien organisée.
| Repère de chantier | Valeur utile | À retenir |
|---|---|---|
| Exemple de surface | 25 m² | Chantier faisable si l’organisation est fluide |
| Épaisseur courante de calcul | 6 cm | Soit 1,5 m³ pour 25 m² |
| Marge de sécurité | 10% | Indispensable pour éviter la rupture de coulage |
| Équipe minimale | 2 personnes minimum | Une au malaxage, une au coulage et réglage |
Les cas où il vaut mieux renoncer
Évitez cette méthode si l’épaisseur disponible est inférieure à 3 cm, si le support est instable, très fissuré ou humide, ou si vous devez couvrir une grande surface sans joint de fractionnement. Au-delà de 40 m², la cadence devient difficile à tenir sans équipement adapté. Pour 50 m² ou davantage, la toupie ou la chape pompée offre souvent un meilleur compromis entre régularité, temps et risque.
Dosage : obtenir un mortier fluide sans le noyer
Le dosage conditionne à la fois la résistance, la maniabilité et le retrait au séchage. Une base simple consiste à raisonner en poids : 1 kg de ciment, 3 kg de sable 0/4 mm et environ 0,5 litre d’eau. Ce repère donne un mortier fluide, mais l’eau doit toujours être ajustée progressivement selon l’humidité du sable et la consistance obtenue.
Les matériaux à choisir
Utilisez un sable propre de granulométrie 0/4 mm, un ciment adapté de type CEM I 42,5 R ou CEM II/A-L 42,5 R, et de l’eau claire. Un fluidifiant ou un plastifiant peut aider à gagner en ouvrabilité sans ajouter trop d’eau. C’est un point clé, car un mortier trop mou paraît agréable à couler, mais il peut se rétracter davantage et fissurer en séchant.
Pour garder une base régulière, préparez des seaux étalonnés, une balance si possible et utilisez toujours le même contenant pour l’eau. Un seau de 20 litres rempli plus ou moins haut à chaque fois suffit à créer des écarts visibles d’une gâchée à l’autre.
Tableau de dosage pratique
| Composant | Proportion de base | Rôle dans la chape |
|---|---|---|
| Ciment | 1 kg | Liant, résistance mécanique |
| Sable 0/4 mm | 3 kg | Structure du mortier et limitation du retrait |
| Eau | 0,5 litre environ | Fluidité, hydratation du ciment |
| Fluidifiant | Selon indication du produit | Améliore la mise en œuvre sans excès d’eau |
Le bon réflexe consiste à viser une consistance crémeuse et régulière, qui s’étale sans se séparer. Si de l’eau remonte en surface ou si le sable semble tomber au fond, le mélange est trop humide. À l’inverse, si la matière forme des paquets ou tire sous la règle, elle manque d’eau ou de malaxage.
Mélanger à la bétonnière sans grumeaux ni gâchées irrégulières
La réussite dépend beaucoup de l’ordre d’introduction. Versez une partie de l’eau dans la cuve, ajoutez une partie du sable, puis le ciment, puis le reste du sable. Complétez ensuite avec l’eau restante par petites quantités. Cette progression limite les boulettes de ciment collées à la cuve et favorise un mortier homogène.
Guide pratique : Réaliser une chape fluide en pose désolidarisée — Découvrez les étapes clés et les bonnes pratiques pour réussir la mise en œuvre d’une chape fluide désolidarisée sur vos chantiers.
Temps de malaxage et contrôle de consistance
Comptez 3 à 5 minutes de malaxage après l’introduction complète des matériaux. En dessous de 3 minutes, le mélange risque de rester hétérogène ; au-delà, il peut commencer à perdre en ouvrabilité selon les conditions. Par temps chaud, surtout au-dessus de 25°C, travaillez plus tôt dans la journée et évitez de laisser les gâchées attendre en brouette.
Un contrôle simple consiste à prélever environ 2,5 litres de mortier dans un seau ou une petite éprouvette improvisée, puis à observer son étalement sur une surface propre. Il doit s’étaler de manière souple, sans flaque d’eau périphérique. Ce test n’a pas la précision d’un slump test professionnel, mais il permet de comparer les gâchées et de garder une régularité acceptable.
Le rythme compte autant que la recette
Le rythme du chantier compte autant que la recette. Une gâchée trop sèche, trop liquide ou arrivée trop tard crée des écarts de niveau et des reprises visibles. Pour éviter cela, gardez le même ordre de mélange, la même durée de malaxage et le même mode de contrôle à chaque gâchée. Les bandes périphériques, les joints et une texture constante aident aussi à obtenir une couche régulière.
Préparer le support et couler sans perdre la planéité
Le support doit être propre, solide et débarrassé des poussières, traces de plâtre, huile ou parties friables. Rebouchez les trous, traitez les fissures actives si nécessaire et aspirez soigneusement. Selon le système choisi, appliquez un primaire d’accrochage ou installez un film polyane pour désolidariser la chape.
Repères, protections et joints
Posez une bande de désolidarisation en périphérie, autour des murs, poteaux et seuils. Elle évite que la chape ne travaille en contrainte contre les éléments verticaux. Installez vos repères de niveau au laser rotatif ou au niveau à bulle, puis vérifiez la hauteur avec une règle télescopique d’environ 2,5 mètres si vous en avez une.
Sur plancher chauffant, respectez les joints de fractionnement prévus, notamment aux passages de portes, aux changements de géométrie et sur les surfaces importantes. Les tubes doivent être correctement fixés et protégés avant le coulage. L’épaisseur minimale au-dessus du réseau ne doit pas être improvisée : si vous n’avez pas les prescriptions du système, demandez l’avis du fabricant ou d’un professionnel.
Coulage, répartition et finition
Commencez au fond de la pièce et progressez vers la sortie. Déversez le mortier par zones, répartissez au râteau ou à la truelle, puis tirez à la règle en suivant les repères. La taloche sert surtout à fermer légèrement la surface et à corriger les petits défauts, sans trop travailler la matière.
Gardez une cadence régulière : idéalement, une nouvelle gâchée doit arriver toutes les 10 à 20 minutes selon la surface et l’équipe. Les arrêts prolongés créent des reprises visibles et parfois des zones fragiles. Nettoyez immédiatement les projections sur les murs, menuiseries et outils, car le mortier durci est beaucoup plus difficile à enlever.
Séchage, fissures et première mise en service
Le séchage ne se résume pas à attendre que la surface paraisse claire. La chape doit durcir lentement, sans courant d’air violent ni soleil direct. Une température autour de 20°C et une humidité proche de 60% offrent de bonnes conditions. Protégez la pièce les premiers jours et évitez les variations brutales.
Délais à respecter avant le revêtement
La montée en résistance d’une chape ciment se raisonne souvent sur 28 jours. Pour l’humidité résiduelle, un repère courant est d’environ 1 semaine par centimètre, à adapter au type de chape, à la ventilation et au revêtement prévu. Un carrelage tolère mieux certaines conditions qu’un parquet ou un sol souple, beaucoup plus sensibles à l’humidité.
| Étape | Délai indicatif | Précaution principale |
|---|---|---|
| Protection initiale | Premiers jours | Éviter soleil, courant d’air et choc thermique |
| Circulation légère | Selon durcissement visible | Ne pas poinçonner la surface |
| Séchage avant revêtement | Environ 1 semaine par centimètre | Contrôler l’humidité si revêtement sensible |
| Résistance de référence | 28 jours | Ne pas solliciter prématurément la chape |
Plancher chauffant : mise en chauffe progressive
Avec un plancher chauffant, la première mise en chauffe doit être progressive. Attendez au minimum 7 jours avant toute montée en température, sauf prescription différente du système. Augmentez ensuite par paliers, sans chercher à sécher brutalement la chape. Une chauffe trop rapide crée des tensions internes et augmente le risque de fissures.
Les fissures apparaissent souvent pour trois raisons : excès d’eau, support mal préparé ou séchage trop violent. La prévention commence donc bien avant le séchage : dosage constant, bandes périphériques, joints bien placés, coulage continu et protection de la pièce. C’est cette discipline qui permet de transformer une solution économique en chantier durable.
Côté budget, la bétonnière peut représenter une économie importante par rapport à une toupie ou à une solution professionnelle, parfois jusqu’à 75% selon les matériaux, la distance de livraison et la main-d’œuvre. Sur certains chantiers, l’écart peut aller d’environ 14€/m² en auto-réalisation à 57€/m² avec une prestation plus complète, soit plus de 1200€ d’écart sur une surface significative. Mais cette économie n’a de sens que si vous respectez la méthode, car une chape ratée coûte toujours plus cher à reprendre qu’à bien préparer.
- Faire une chape liquide à la bétonnière : dosage, 3 à 5 minutes de malaxage et fissures à éviter - 12 août 2026
- Cuisinière à induction 60 cm, 3 foyers et four multifonction : les critères qui comptent - 11 août 2026
- Prix au m², épaisseur, livraison : ce qu’il faut vérifier avant d’acheter une dalle béton carrossable - 11 août 2026
